Datei:Projektplanung Blackbox Stand ende November.png
Zur Navigation springen
Zur Suche springen
Größe dieser Vorschau: 800 × 268 Pixel. Weitere Auflösung: 2.026 × 679 Pixel.
Originaldatei (2.026 × 679 Pixel, Dateigröße: 81 KB, MIME-Typ: image/png)

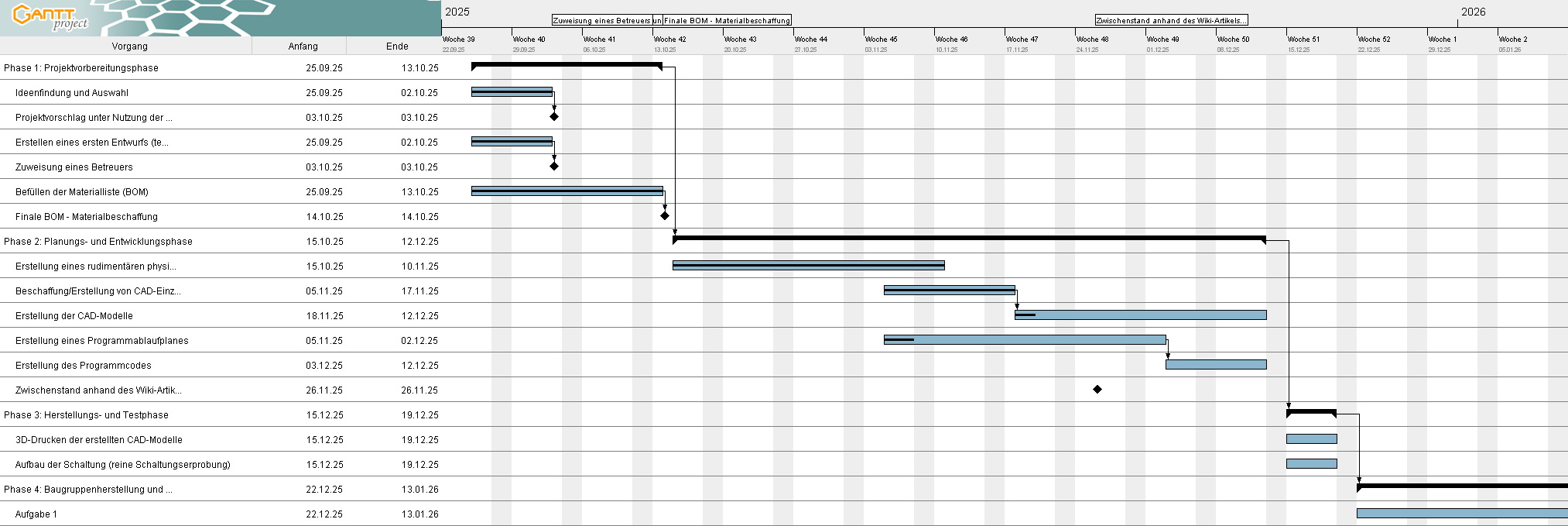

Abb. 3: Zwischenstand des GANTT-Diagramms. Stand: 26.11.2025
